«Туалет + Душ + Сарай». Самое главное - это, конечно же, туалет, потом

«Туалет + Душ + Сарай». Самое главное - это, конечно же, туалет, потом
«Туалет + Душ + Сарай». Самое главное - это, конечно же, туалет, потом
летний душ и сарай для хранения рабочих инструментов. Всё это должно
располагаться в одной общей постройке.

Выбранное место для стройки.

Сконструированный размер постройки: ширина 4,5*3 метра; высота 2,5*2,2 метра.

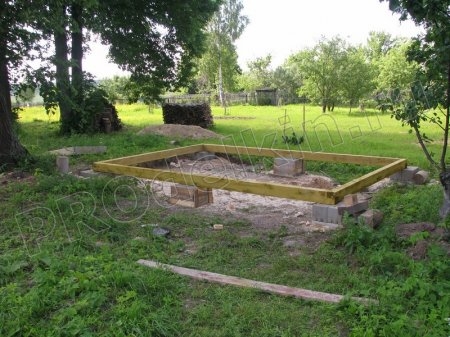

Фундамент будет сделан на блоках.

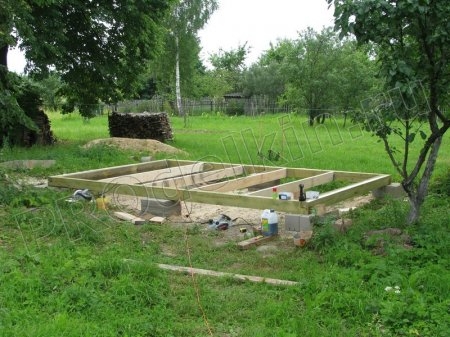

1.
Для фундамента было вырыто 6 ямок 50*50 см шириной, 30*40 см глубиной.
После того как я засыпал их песком, пролил и тщательно утрамбовал.
Нужно было установить по два блока на каждую опору, для этого была
уложена тротуарная плитка 40*40 см и на неё уже установлены блоки. Две
центральные опоры заливались вручную, на это ушло пол мешка цемента.

2. На блоки был уложен двойной слой рубероида.
Нижняя
обвязка делалась из бруса 150*100 мм, а поперечные лаги из доски 150*
50 мм, закрепляя их в специальных крепежных «башмаках».
В начале,
было решено нижнюю обвязку связывать скобами, но попробовав забить одну
скобу от затеи я отказался, т.к. брус неплотно ложился в стык (попросту
«гулял»). В итоге всё было стянуто в углах с помощью металлических
уголков и длинных саморезов.
Вся нижняя обвязка была 3 раза покрыта антисептиком «Сенеж Био».

3.

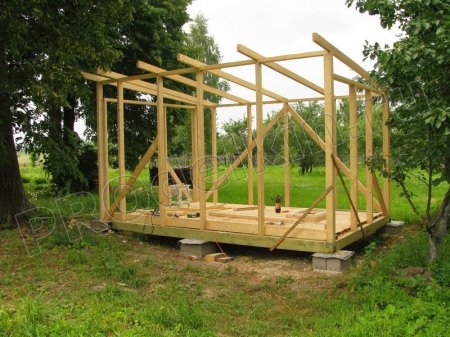

Каркас построен из доски 100*50 мм. Сооружение планировалось утеплять
пенопластом, и поэтому шаг между стойками осуществлялся в размере 980мм.
Половая доска 150*50 мм, изначально была уложена прямо на обвязку, для упрощения передвижения по периметру.

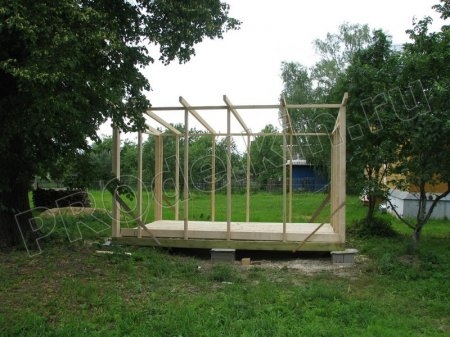

4.
После установки укосин, пришло время делать крышу. В качестве покрытия
крыши был выбран ондулин, но срок его поставки задерживался на месяц,
поэтому крыша временно укрывалась рубероидом.
Обрешетку делаем с
шагом 15см, хоть и к прилагаемой инструкции к ондулину говорят, что при
скате крыши от 5 до 10 градусов, обрешетка должна быть сплошной.
(сейчас, ондулина уже находиться на крыше и не каких проблем нет,
следовательно я не ошибся)
Обрешетка была обработана антисептиком
«Сенеж Био». При обработке крыши, мне пригодился садовый опрыскиватель
объёмом на 9 литров. Правда из-за такого удобства увеличился расход, но
зато всё очень аккуратно и быстро легло и не пришлось 20 раз водить по
одному и тому же месту кистью, чтобы обрешётка пропиталась

5. Следующим этапом в строительстве шло утепление и укладка полов.
Вдоль
лаг набивались бруски 50*50 мм и уже на них укладывались листы
пенопласта. Для резки пенопласт использовался монтажный нож. Главное
пользоваться новым лезвием и не спеша проводить ножом, пенопласт тогда
не будет крошиться и срез получиться ровным. Резал с небольшим
напуском, для того чтобы пенопласт входил с прикладыванием небольшого
усилия. Если же всё таки щели получились, то воспользуйтесь монтажной
пеной и аккуратно срежте выпуклости ножом.
Доски стягивались при помощи двух клиньев и саморезами к балкам.
Позже
всё равно в полу появились щели. Конечно для данной конструкции «Туалет
+ Душ + Сарай» пойдет, но теперь я боюсь, что не смогу стянуть полы в
дачном доме.
6.
Изначально не планировалось сложных конструкций. Бочка с подогревом
должна быть на крыше, слив в вырытую яму, торфяной туалет и всё.
Поэтому вся разводка делалась уже после обшивки стен. (но обо всём по
порядку)

7. Пришло время приступить к обшивке. Для этого был
выбран блокхаус и потому, что у меня дача из оцилиндрованного бревна,
хотелось привести всё к единой стилистике.
С блокхаусом работать
очень просто - отмерил, отпилил, прибил. Углы я решил не выпиливать в
стык, а просто использовать декоративный накладной угол. Большое
количество занимает такая кропотливая работа, а у меня была поставлена
цель, сделать всё за 2 выходных дня.

8.Вот и закончена обшивка
При помощи все того же распылителя, все стены внутри были обработал антисептиком, в том числе и район душа.
Перешёл
к утеплению и конструкции внутреннего каркаса. (перегородки, двери и
окна). Пенопласт резал и укладывал по той же технологии, как при
утепление пола.
Двери решил сделать сам из шпунтованной половой
доски. Начал я их делать по технологии «без гвоздей»., т.е. поперек
сложенных досок (дверного полотна) прорезать два желоба под клин,
вырезать направляющие в виде клина, загнать в дверь и все это стянуть.
Всё было промазано клеем ПВА для верности. Всё получилось, но к
сожалению через некоторое время повело полотно двери и появились щели.
Но в целом я доволен, следующие сконструированнык мной двери будут
гораздо лучше.
Коробку для дверей сначала хотел сделать своими
руками, но провозившись и сделав одну при помощи дисковой пилы,
остальные две коробки всё таки решил купить.
9.
Привезли ондулин. Не обратил внимание, что в комплекте гвозди другой
фирмы. При прибивании выяснилось, что шляпки гвоздей совсем не
держаться, просто на просто открываются. Я их пытался прибивать и в
закрытом виде и в открытом виде, и на герметике. Но они всё равно
открывались спустя некоторое время. Времени искать новые гвозди не
было, поэтому я решил откусывать шляпку, и с помощью герметика
насаживать их.
К моему горю, при первом ветре все шляпки сорвало и
теперь они благополучно лежат на земле. Пока всё оставлено как есть,
как будет время, воспользуюсь кровельным герметиком, тогда точно гвоздь
никуда не улетит.

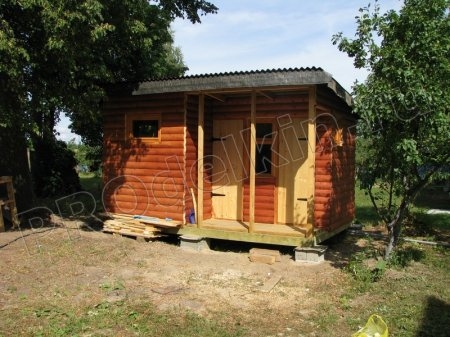

Вот и последние проведённые мною работы в завершение строительства конструкции «Туалет + Душ + Сарай»:
Построил перегородки;
Навесил двери;
Вставил окна;
Покрасил блокхаус, снаружи;
17:20
